您好!歡迎訪問深圳市托普科實業有限公司官方網站!
深圳市托普科實業有限公司
聯系人:向經理 135-1032-9527
郵箱:market@topsmt.com
網址:tx24.cn
地址:深圳市寶安區福海街道翰宇灣區創新港4號樓201
一、項目目標:
1、通過與生產設備的集成,實時獲取生產數據,系統自動扣減和監控物料的消耗,實現系統按產線所需實行倉庫JIT直接發料;
2、根據工廠現有流程,優化操作流程,提高執行效率,降低人力成本;
3、提高工廠當前的轉產/線效率,降低其產生的成本;
4、滿足工廠生產部門對MES系統的需求;
5、提升工廠的品牌形象,擴大影響力,提高工廠的效益。

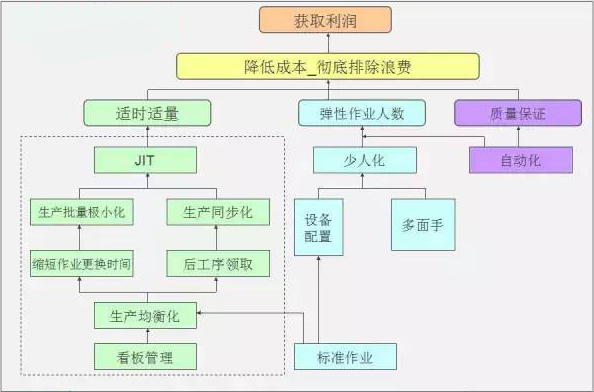

二、設計原則:
以MES為核心,透過云迅通報表數據交互平臺實現看板及老板報表的展示
從工廠實際業務出發,配合工廠的需求,優化系統標準功能
數據標準化,接口簡單化,信息系統整合化
三、現狀說明:
1、按工單發料,人工對點實物;
2、電子倉備料配置5人,計劃下訂單后,根據點數備料、發料;
3、工單退料盤點人工進行,無法追溯物料損耗;
4、生產會預備物料在車間,無法快速統計當前物料庫存;
5、出入庫需手寫物料出入卡進行物料進出管理。
四、MES實施后:
1、按生產需求發料只需發開線準備幾個小時的物料,根據生產扣減物料數量實時監控生產站位缺料情況,通過看板倉庫只需發缺料的物料;
2、物料進出移動PDA采集詳細記錄,無需多次人工對點及手寫記錄造 成資料浪費;
3、系統按產線所需實行JIT直接發料,大幅提高料件周轉率;
4、記錄所有物料使用狀況,工單完成,自動生成工單損耗清單,實現工單盤點。
五、SMT轉產/線現狀:
1、工單轉線材料經過電子倉備料和線邊倉備料,存在多次周轉作業浪費;
2、倉庫備料依靠經驗找料,效率因人員熟練程度影響較大;
3、從倉庫領料到物料上線經過多道工序且都需對點,清點數量,工作重復,人員浪費;
4、倉庫備料以工單備料,線邊倉需要根據料表區分正反面,機臺,站別;
5、轉線過程中所有料件經多次人工核對,效率低且無法防呆;(只有兩條線導入掃描系統)
6、主要以人工作業為主,需要記錄大量報表(生產線和倉庫存在大量紙質報表);
7、所有轉產機種都需要做首件確認;
8、轉產模式是傳統的工單退料及下套工單備料;
一年以12個月計算,一個月以22天計算,每小時以800元產值計算,預計換線時間由原來的2H改善后,縮短至1H以內,MES智能生產提高轉線/產效率約50%
六、SMT產線效率優化(轉線/產分析總結)
轉線/產費用計算:
4條生產線每天平均6次左右,每次停機2H
一年4條線總共 2H/次*6次/天*22天*12月=3168 H
一年因轉線總停機費用3168H * 800元= 253.44萬/年
轉線/產提升50%效率,節省費用計算:
253.44萬/年* 50% = 126.72萬/年
小計:預計導入系統優化生產后轉產/線可為公司節省成本 126.72萬/年
七、SMT產線效率優化(換料分析-優化總結)
每天每條線員工未能及時發現物料短缺導致設備停機損失,占換料總量的12%,損失費用計算如下:
一條生產線24H大概更換40盤材料左右
每換一盤物料需要4min
每條線每小時按照800元產值計算
每月按照22天工作日計算
一年4條線因員工巡查未能及時發現物料短缺導致設備停機損失工時:
4min/盤*40盤*4線*22天*12月*12%=337.92H
每年換料損失費用:
337.92H*800元/H=27 萬
預計優化后換料可節省成本約 27萬/年
八、SMT產線人員優化(現狀)
1.系統與設備聯機,實時獲取物料使用狀況,達到預警值時自動提醒上料員接料,人員全部集中管理根據電子看板提示上線接料,可優化上料員70%的巡查時間,實現人員精減;
2.系統與設備聯機,PDA移動掃描自動核對物料,自動記錄上料過程。全面優化上料員30%的工作量;
3.增加配送區域集中管控安裝Feeder,準備工單轉線錫膏鋼網;
添加微信好友
聯系人:向經理 135-1032-9527
郵箱:market@topsmt.com
地址:深圳市寶安區福海街道翰宇灣區創新港4號樓201
網址:tx24.cn
